世界第三高壩兩河口水電站迎來二期蓄水

時間:來源:樂山圣達水利瀏覽:

世界第三高壩兩河口水電站迎來二期蓄水

世界第三高壩兩河口水電站迎來二期蓄水

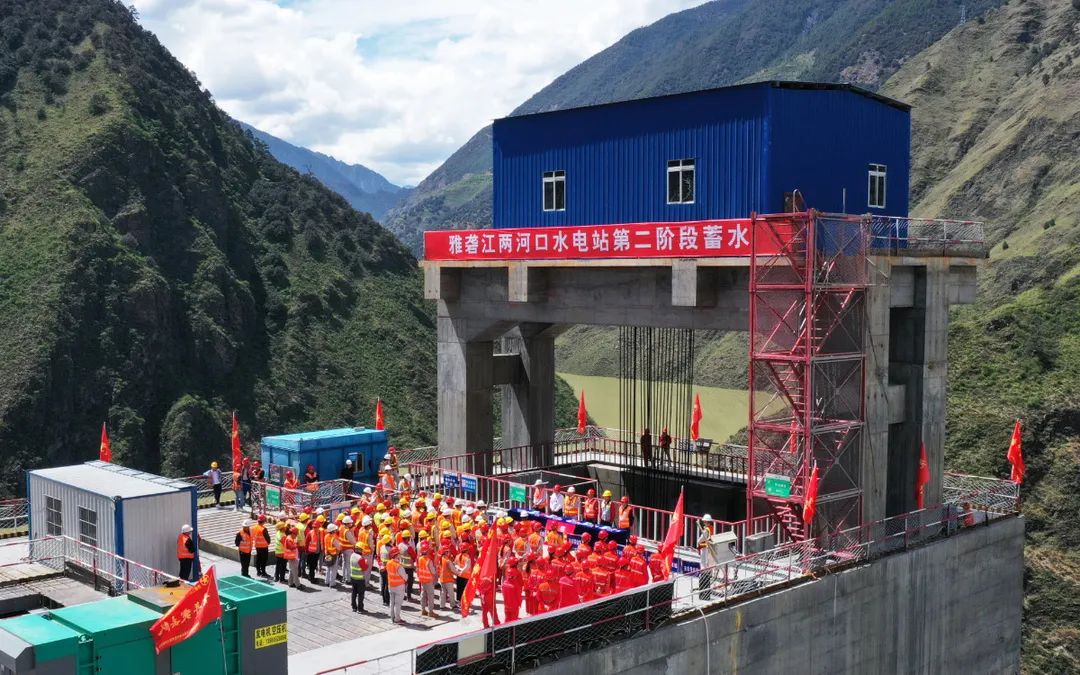

2021年6月10日15:00時,我公司全程參與建設的世界第三高壩兩河口水電站迎來二期蓄水隨著5號導流洞下閘控泄成功,兩河口水電站繼2020年12月3日初期蓄水后,將迎來第二階段蓄水。本次下閘蓄水儀式中,雅礱江兩河口建設管理局、電廠和各參建單位主要領導及代表共計120余人參加,水電十二局副總經理練新軍應邀參加并共同見證下閘蓄水。

世界第三高壩兩河口水電站迎來二期蓄水

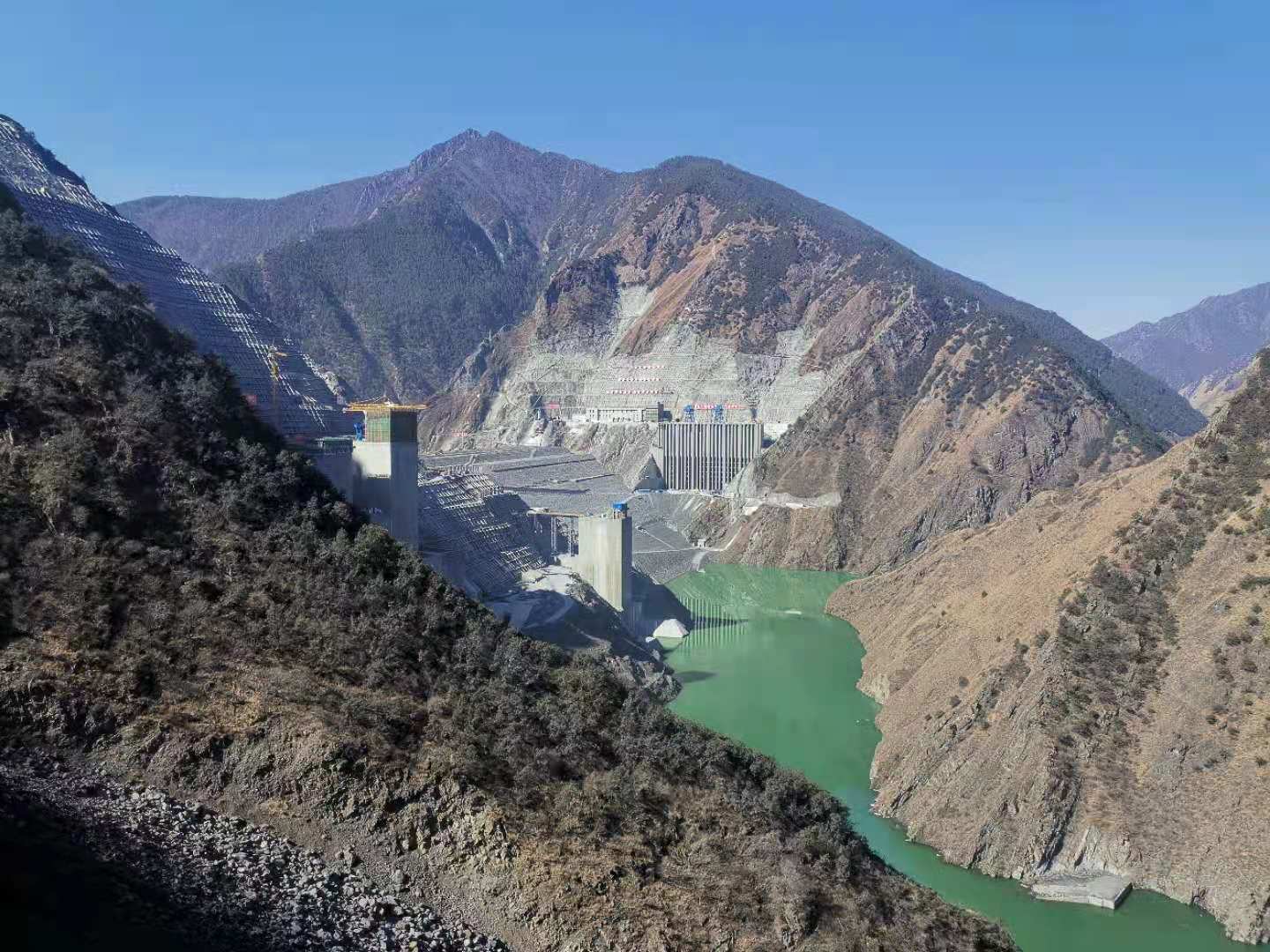

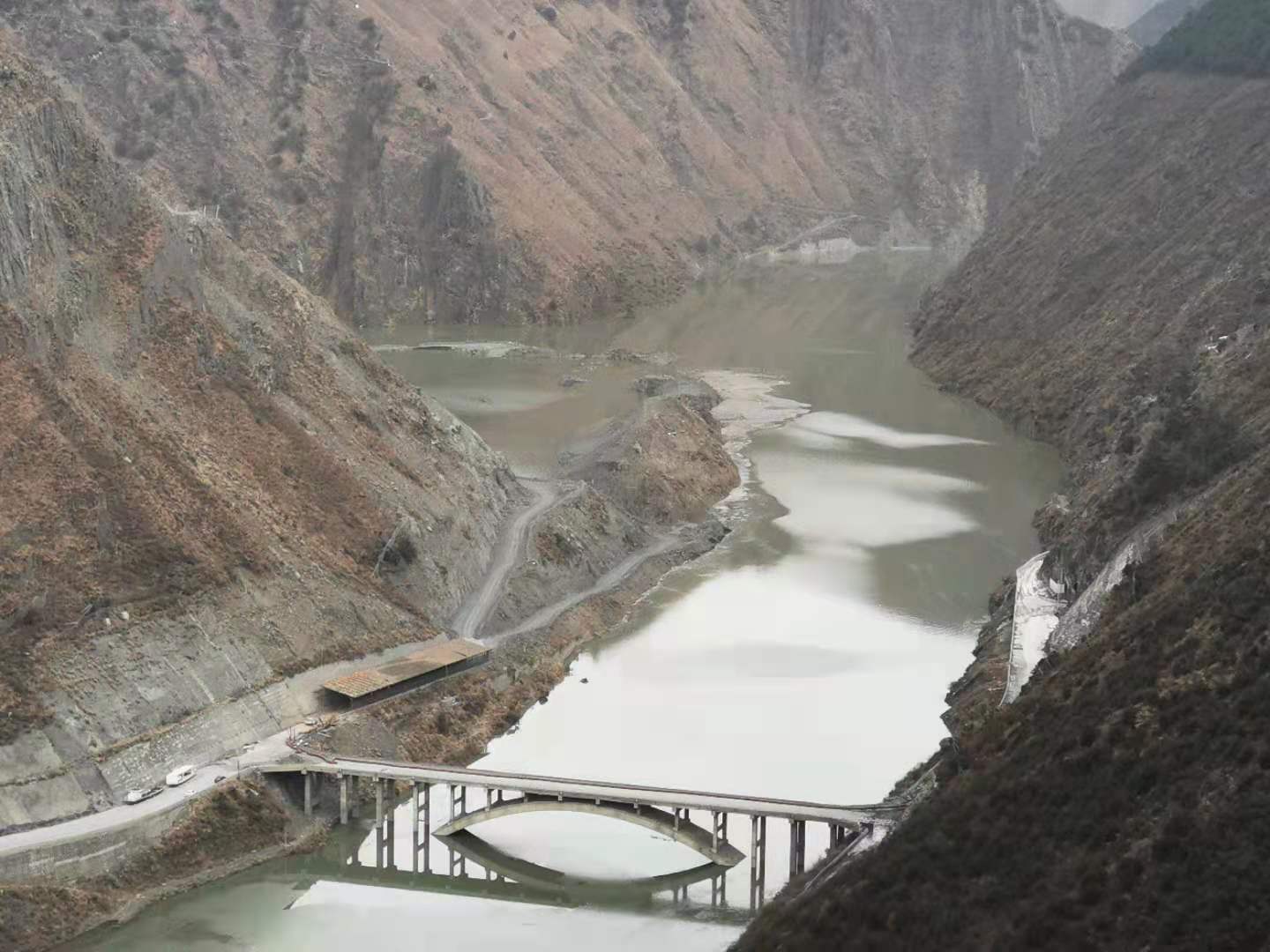

       作為我國藏區綜合規模最大的水電站,兩河口水電站擁有國內最高土石壩,是雅礱江中下游控制性龍頭電站,其壩高為295米,總裝機容量300萬千瓦。根據工程蓄水規劃及技術要求,水位將先蓄至2748米,隨后5號導流洞下閘封堵,由3號、4號導流洞控泄,再逐步蓄水至死水位2785米。在汛期進行下閘蓄水的兩河口水電站,是一次性蓄水水位最高、閘門控泄時間最長、閘門擋水水頭最高、下閘難度和風險最大、蓄水速度最快的水電站之一,居于國內同類壩型第一。高質量實現第二階段下閘蓄水是兩河口水電站建設的重大里程碑,標志著首批機組投產發電進入全面沖刺。

世界第三高壩兩河口水電站迎來二期蓄水

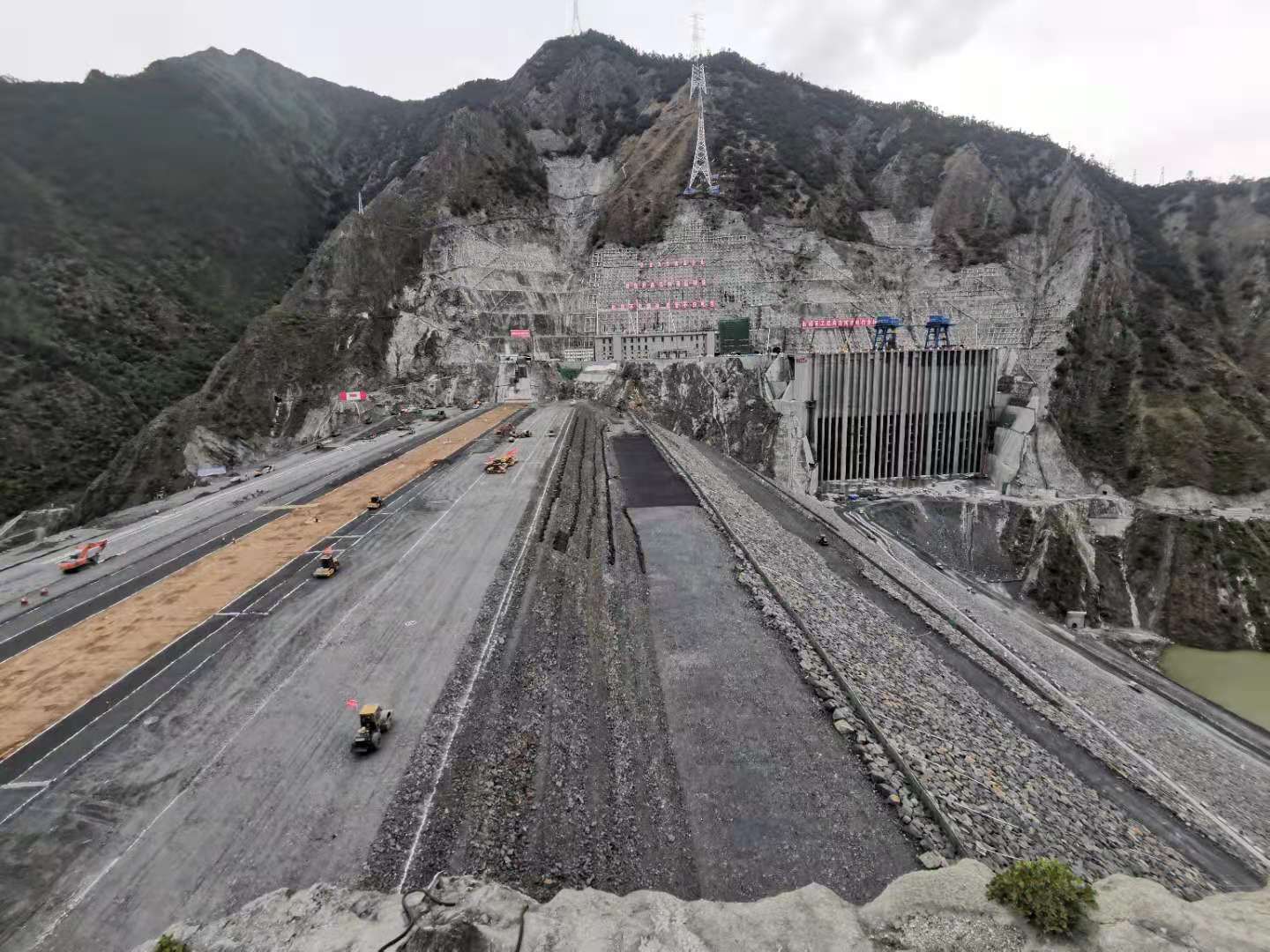

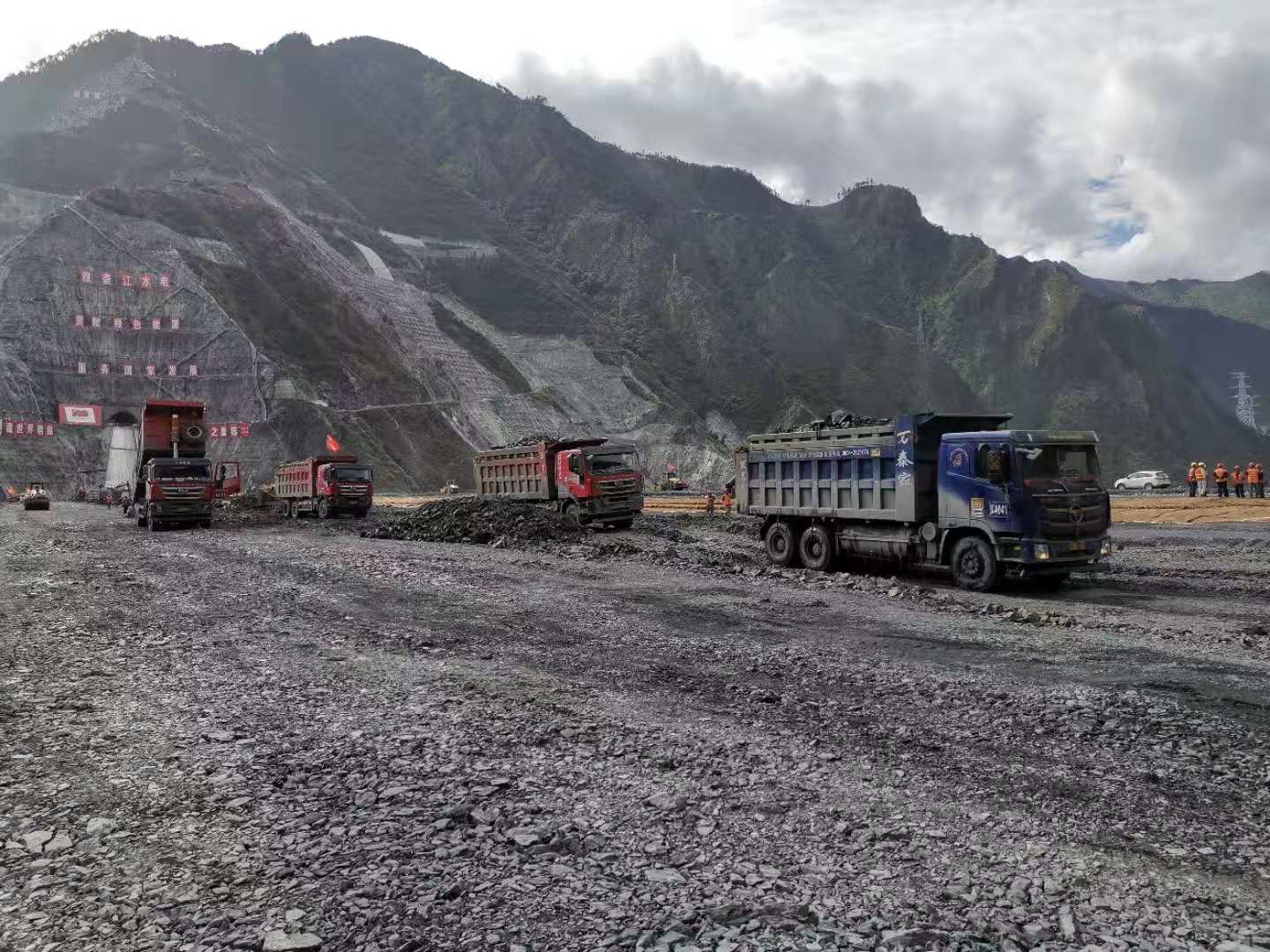

      兩河口水電站工程于2015年5月開工,計劃大壩工程2021年底填筑到頂,2021年擇機實現首批機組發電,2023年全部工程竣工。當前,大壩主體工程心墻已填筑至2841.2米高程,距離壩頂填筑高程剩余33.8米,土建工程和首批機組投產發電進入沖刺階段。

世界第三高壩兩河口水電站迎來二期蓄水

       為了確保項目二期下閘蓄水依法依規、安全穩定、科學有序,克服新冠疫情不利影響,電建人在高原高寒高海拔堅守雪域高原,與雅礱江公司和各參建單位一起勠力同心,運用科技克服了高土石壩、高泄洪流速等諸多世界級技術難題與挑戰,創造了一個個水電奇跡,充分展現了“懂水熟電、擅規劃設計、長施工建造、能投資運營”的一體化優勢,彰顯了水電人的情懷和艱苦奮斗的精神。

世界第三高壩兩河口水電站迎來二期蓄水

     下一步,我公司將克服困難,凝心聚力,確保兩河口水電站第二階段蓄水順利進行,以高質量、高標準的規格早日實現機組投產發電,以優異的成績回報祖國。
